玻璃纖維筋鋼筋籠的制作

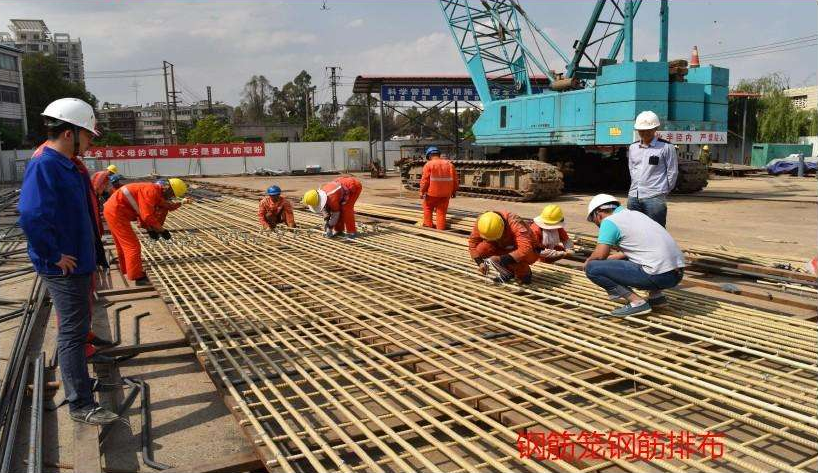

①現場設置鋼筋籠加工平臺,平臺具有足夠的剛度和穩定性,并保持水平。②鋼筋加工符合設計圖紙和施工規范要求,整個鋼筋籠分為3段,即上下兩段為鋼筋,中間部分為玻璃纖維筋。鋼筋部分制作過程與其他普通鋼筋籠加工過程一樣,下面介紹一下玻璃纖維筋部位加工過程:
首先鋪設橫向玻璃纖維筋,再鋪設縱向玻璃纖維筋(預留出桁架主筋位置,桁架主筋代替的玻璃纖維筋提前綁扎在旁邊的主筋上,待下方割除鋼筋后將其歸位連接),用10#鐵絲連接橫向筋和縱向筋,然后布置4道通長桁架鋼筋,焊接中間桁架,受力主(縱)筋間玻璃纖維筋與鋼筋采用鋼制U型卡扣連接,U型卡扣應與筋材直徑相適應,每根鋼材連接端的U型卡扣數量不少于兩個。其余部位間的玻璃纖維筋與鋼筋、玻璃纖維筋與玻璃纖維筋之間的連接可以采用10#鐵絲進行綁扎,綁扎應該牢靠。下層面筋完成后按照同樣順序綁扎、焊接上層面筋。③為增加鋼筋籠整體強度還應增設面層剪力筋,其中鋼筋面層使用鋼筋剪刀筋,玻璃纖維筋面層使用玻璃纖維筋剪刀筋,避免橫向變形。
鋼筋籠吊裝

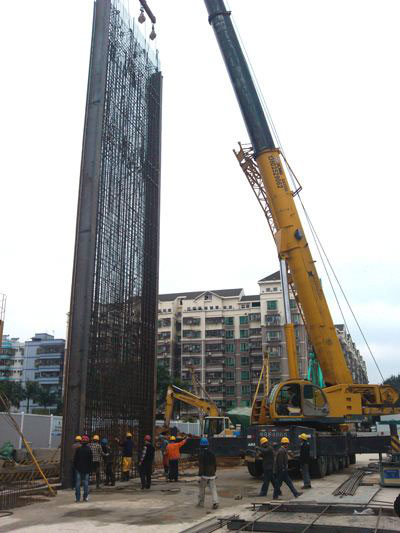

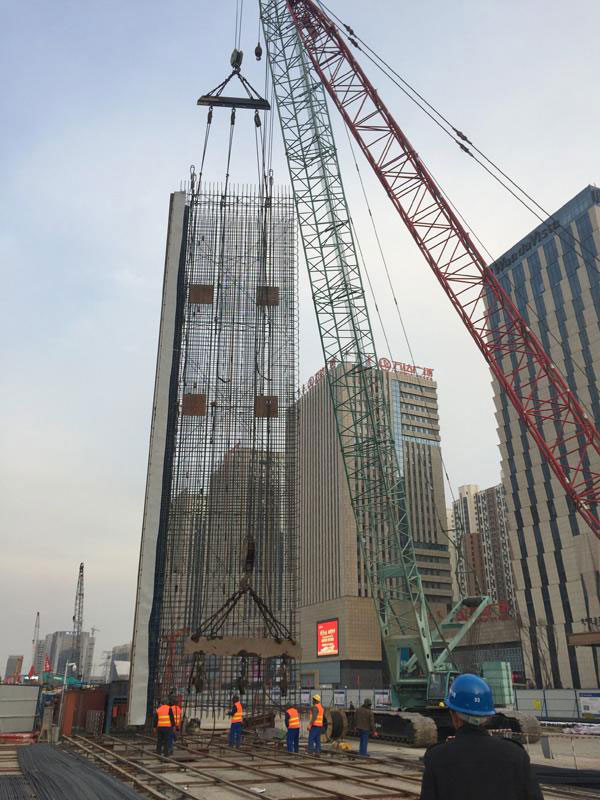

施工吊裝時由一臺100t履帶吊機和一臺50t的履帶吊副吊機抬吊、移位,入槽。起吊時,主鉤起吊鋼筋籠頂部,副鉤起吊鋼筋籠中下部,用多組滑輪組平衡起吊,使鋼筋籠逐漸起高轉而垂直,垂直后小吊機退出工作,履帶吊機吊著鋼筋骨架行走就位。起吊期間鋼筋籠不允許發生不可恢復的變形,入槽過程中,吊點中心對準槽段中心,方可緩慢放下。當鋼筋籠入槽至玻璃纖維筋與鋼筋搭接位置高于導墻面30cm時停止下放,由專業切割工分層將制作鋼筋籠時在玻璃纖維筋處增添的桁架筋及加強筋全數割除。割除完畢后繼續緩緩入槽并控制其標高。鋼筋籠放置到設計標高后,利用工字鋼或槽鋼穿過吊筋橫擔面擱置在導墻上。

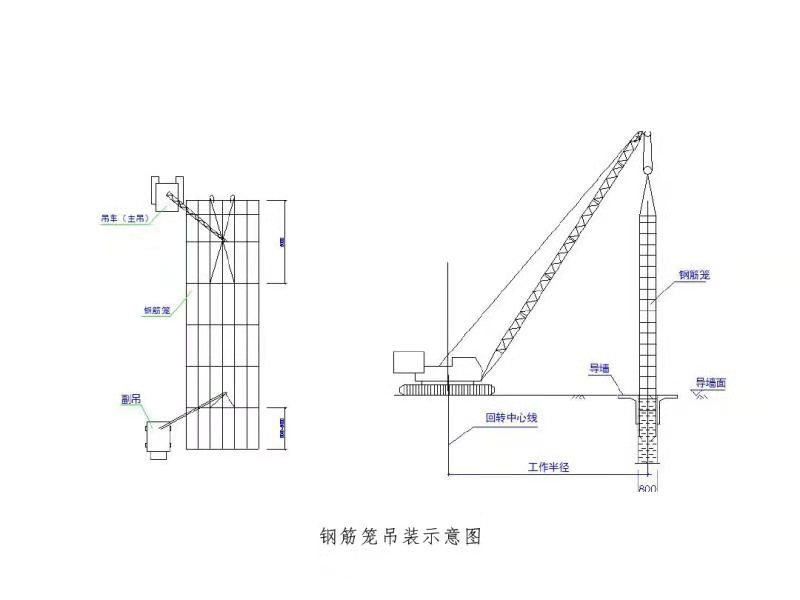

對于需要吊裝才能將鋼筋籠放置到位的情況,由于盾構需要在鋼筋籠中間(沿高度方向)穿越,所以鋼筋籠一般會出現兩個部位的搭接(受力主筋間玻璃纖維與鋼筋、玻璃纖維筋與玻璃纖維筋之間),吊裝方式宜采用從上向下(沿高度方向)的三吊點方式起吊,吊點一般位于鋼筋籠最上部1m范圍之內,第二點吊點一般位于連接點位置以上1m內,第三吊點一般位于第二次連接點位置以下合適的位置。鋼筋籠吊裝過程中,起吊點均需要放置在鋼筋之上,嚴禁將起吊點放置在玻璃纖維筋上。
采用整體吊裝的方式,既可以有效的避免玻璃纖維玻璃纖維筋鋼筋籠整體剛度差的弊端,同時也縮短了鋼筋籠的吊裝時間,又可以控制成本,減少了對地面環境的干擾,很大程度降低槽段塌方風險。
